【無料テンプレ】Notionのガントチャート/WBSでプロジェクト管理する方法
プロジェクト管理において、タスクの細分化とスケジュールの可視化は非常に重要です。WBSとガントチャートは、組み合わせて使用することでプロジェクトをスムーズに進めることができるツールです。
この記事では、Notionのデータベース機能を使ってWBSとガントチャートを作成する方法を詳しく解説します。また、記事の最後では、WBSとガントチャートが含まれたオリジナルの「プロジェクト管理テンプレート」を無料配布します。
この記事でわかること
- WBSとガントチャートとは
- Notionで プロジェクト管理をするメリット
- NotionでWBSとガントチャートを作る方法
WBSとガントチャートとは?
WBSとはWork Breakdown Structureの略で、プロジェクトを小さなタスクに分解し、階層構造で表現する手法です。プロジェクトの全体像を把握しやすくなり、タスク漏れを防ぐことができます。
例えば、「コーポレートサイト制作」というプロジェクトであれば「ワイヤーフレーム」「デザイン」「実装」などというタスクに分解することができます。
一方で、ガントチャートは、プロジェクトのスケジュールを視覚的に表現するためのツールです。各タスクの開始日・終了日・期間・依存関係などを一目で確認できるため、スケジュール管理に役立ちます。
1名で進めるプロジェクトであれば、タスクが実行できればどんなタスク管理手法を使っても良いと思います。一方で、複数人でのプロジェクトにおいては、担当者の明確化や進捗状況の可視化をすることは必須かなと考えています。
言った言わないの議論や、プロジェクトの炎上を避けるためにも、仕事を進める上でスケジュールを見える化し、プロジェクトメンバーに共有しておくことをオススメしています。
Notionタスク管理ロードマップ体験版を無料プレゼント
Notionでのタスク管理を基礎から体系的に学べる「タスク管理ロードマップ」の体験版を無料で配布しています。公式LINEの友だち追加だけで、すぐに受け取れます。
簡単3分!公式LINEの友だち追加だけですぐに受け取れます
Notionで作るガントチャートとExcel(スプレッドシート)の比較
ガントチャートは、ExcelやGoogleスプレッドシートで作成されるケースが多いですが、Notionで作成することも可能です。Notionならではのメリットを紹介します。
直感的に操作ができる
日付の変更をドラッグ&ドロップで行うことができます。また、ステータス変更も数クリックで行うことができます。

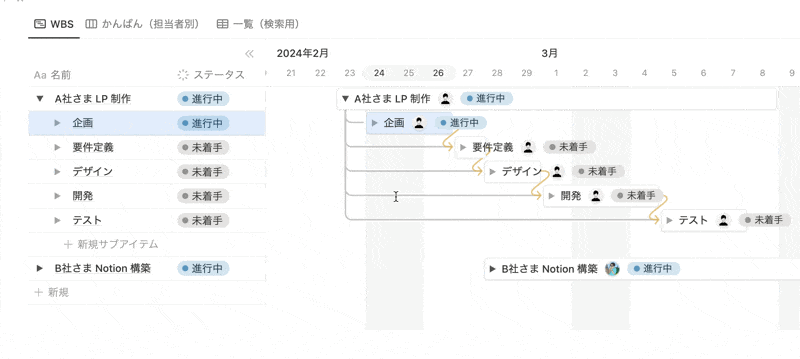

ドラッグ&ドロップでスケジュールを変更することが可能
ドキュメントと統合できる
Excelやスプレッドシートではドキュメント管理は別ツールと組み合わせることが必要ですが、Notionのデータベースは1つ1つのデータがページとして扱われるので、1つのツールで進捗管理とドキュメント管理を行うことが可能です。
表示項目を自由に変更できる
Notionのデータベース機能はワークスペース内のメンバーを選択して担当者としてアサインできたり、プロパティを自由に追加できます。それぞれは「ビュー」という単位で保存することができるので、業務に応じた様々なビューを準備しておくことで、スムーズに仕事を進めることができるようになります。
ビューを保存することが可能
外部のメンバーにも簡単に共有できる
Notionの共有機能を利用することで、外部メンバーとも簡単にNotionページを安全に共有することが可能です。この機能は無料プランでも使用可能です。
共有機能についての解説動画
Notionアンバサダーに聞く「NotionでWBS / ガントチャートを作るメリット」
Notion公式アンバサダーのみきちさん・熊倉さんにNotionでガントチャートを作るメリットについて伺いました。
各工程の予定日数や繋がりを可視化することで全体像を把握でき、タスクの先延ばしを防ぐことができます。また、月・年単位で表示することにより、どの時期にどのくらいのプロジェクトを抱えているかが一目でわかるため、チームメンバーの業務量の調節にも役立っています。(みきち)
Notionのタイムラインビューは、表示する期間を「週」「月」「四半期」「年」など変更することが可能です。また、これらの設定はビューに保存することができるため、毎回期間を切り替えずとも、よく使う期間を登録しておくことができます。
表示期間を変更可能
エクセルで作っていたようなスケジュール表を一瞬で作り、担当者ごとにグループを分けたり、フィルターをかけて今必要な情報だけを俯瞰的に見ることが可能です。リソースの少ない小規模チームがサクッと動いていくのに適したツールだと感じています。(熊倉)
フィルタ機能で見たい情報のみを抽出することも可能です。特定のステータスのタスクや、自分にアサインしたタスクのみを表示したりすることがNotionだと簡単に作ることができるようになります。

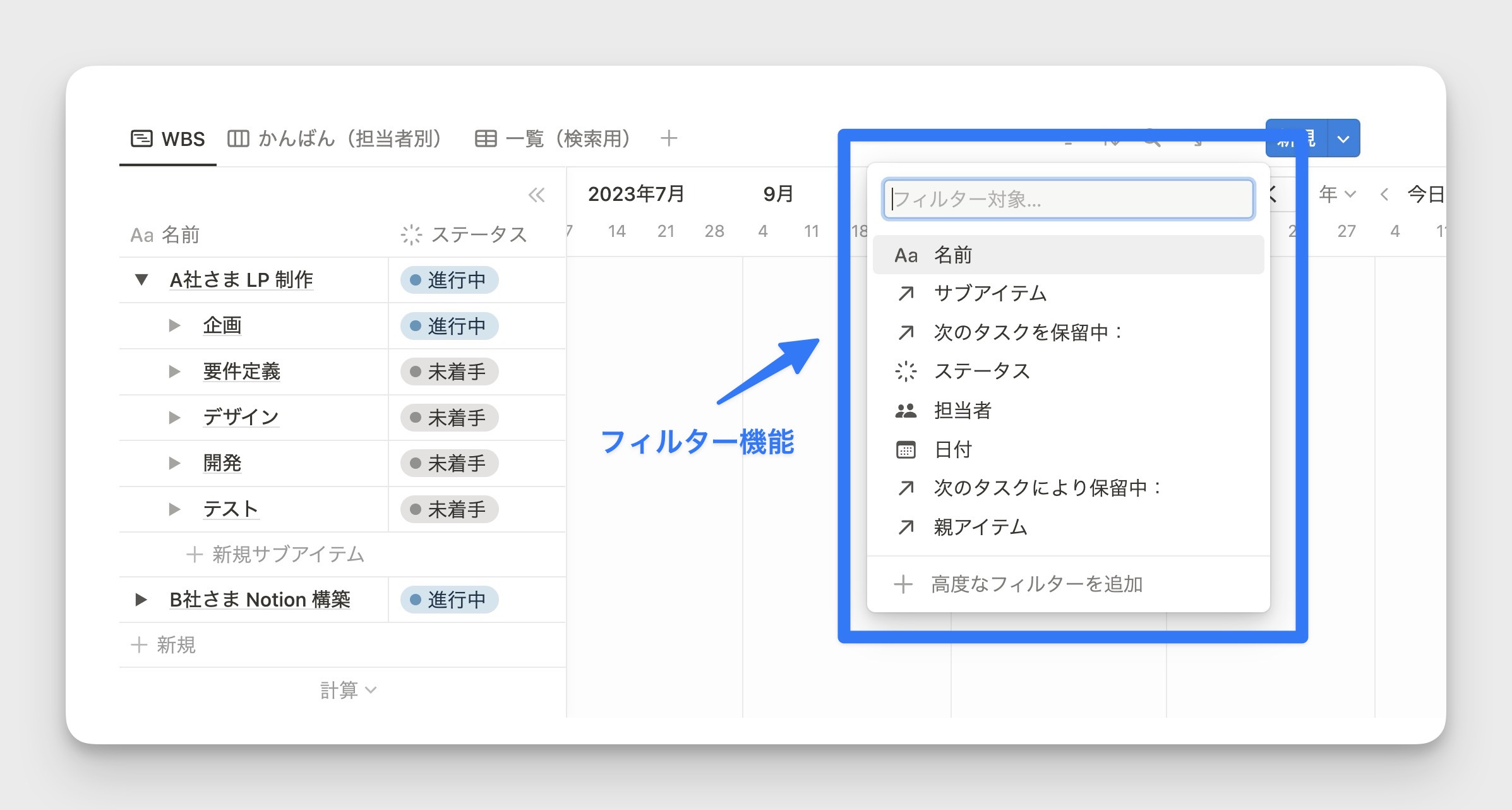

フィルタ機能で特定の情報のみを表示することができる
関連記事:【エクセル】スケジュール管理テンプレート10選 - 登録不要でダウンロード!|サポスケ
NotionでのWBS・ガントチャート作成手順
ここからは、NotionでWBSとガントチャートを作成する方法について解説します。
STEP 1. データベースを作成
スラッシュコマンド「/table」もしくは左の「+」ボタンからデータベースを作成し、ステータス・日付・担当者の3つのプロパティを設定しましょう。
サンプルタスクを入れると構成がわかりやすくなるので、ぜひ入れた状態で試してみてください。

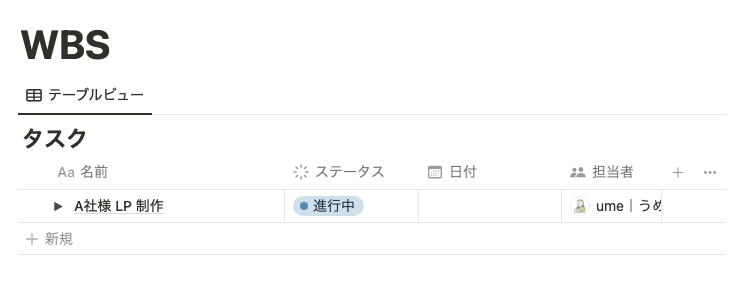

サンプルデータは構成の理解に役立ちます
STEP 2. サブアイテム機能をオンにする
Notionには親子タスクを簡単に作ることができる「サブアイテム」機能があります。
データベース右上の「…」から「サブアイテム」を選択し、「サブアイテムをオン」をクリックします。この機能をオンにすることにより、親タスクの下に子タスクを作成できるようになります。

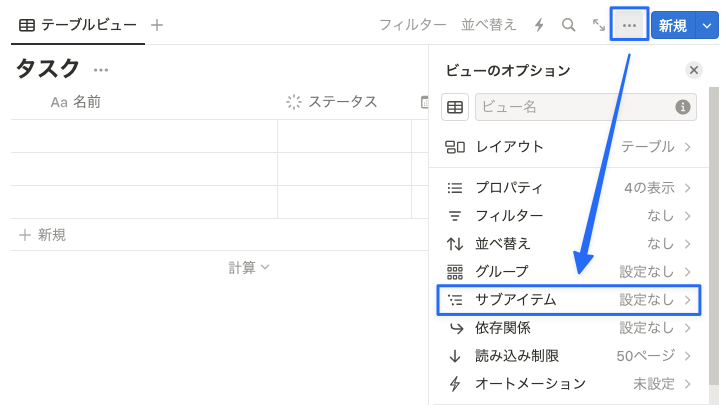

サブアイテムをクリック

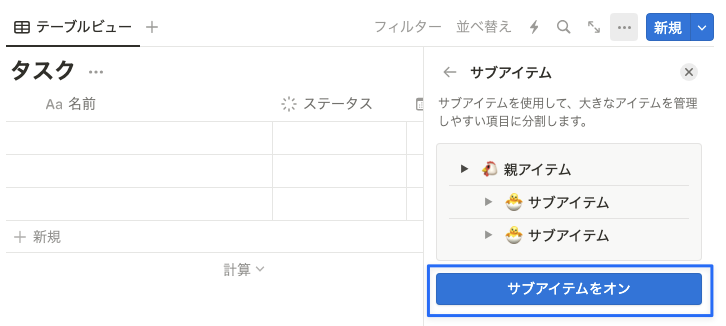

サブアイテム機能をオンにする
STEP 3. サブアイテム機能の表示方法を変更する

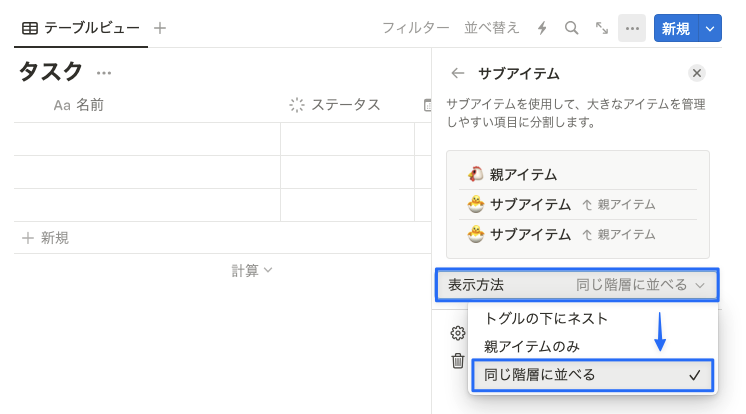

もう一度データベース右上の「…」から「サブアイテム」を選択し、表示方法を「同じ階層に並べる」に変更します。これで親子タスクを一覧で見ることができるようになります。
「同じ階層に並べる」をクリック
デフォルトでは「トグルの下にネスト」となっており、親タスクの左側のトグルボタンをクリックすることで子タスクを参照できます。
デフォルトは「トグルの下にネスト」
STEP 4. タイムラインビューの作成
データベース上部の「+」ボタンをクリックし、「タイムライン」を選択します。このとき「テーブルを表示」をオンにするとビューの左側にテーブルが表示されるので便利です。

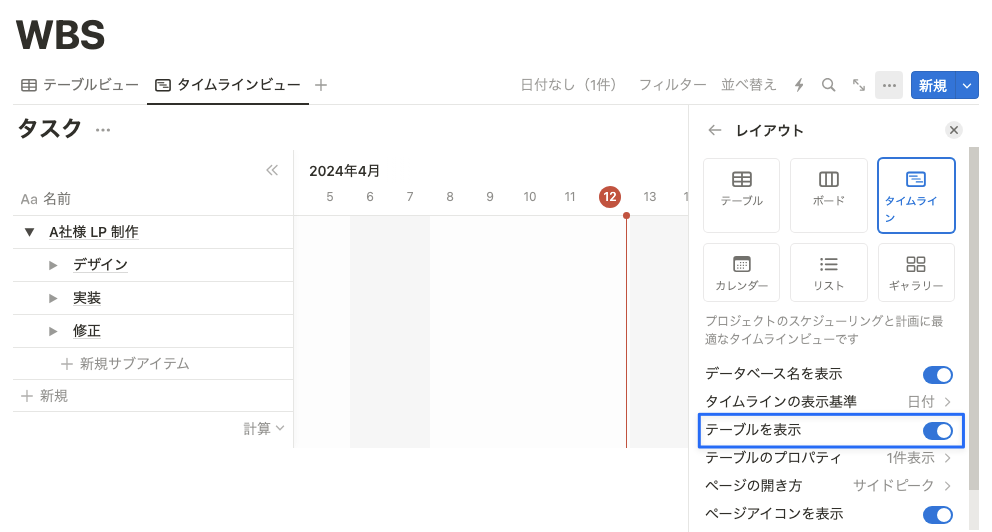

タイムラインビューにテーブルを表示したようす
タイムラインビューを使う際はいつも「テーブルを表示」をONにしています。デフォルトだとオフになっていて存在に気がついていない方も結構多いのですが、ONにすることで使い勝手が一気に上がります。オススメの設定です。
STEP 5. タイムラインビューで表示するプロパティを設定

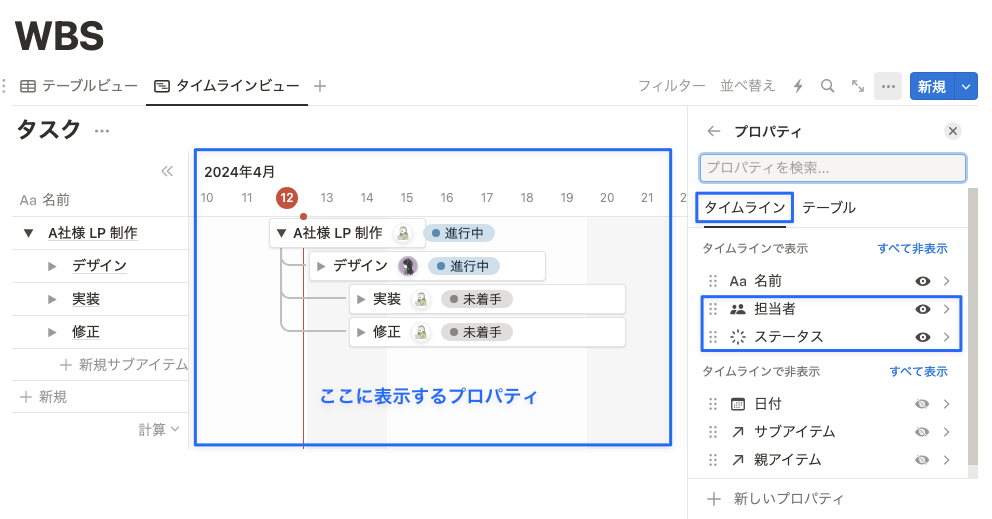

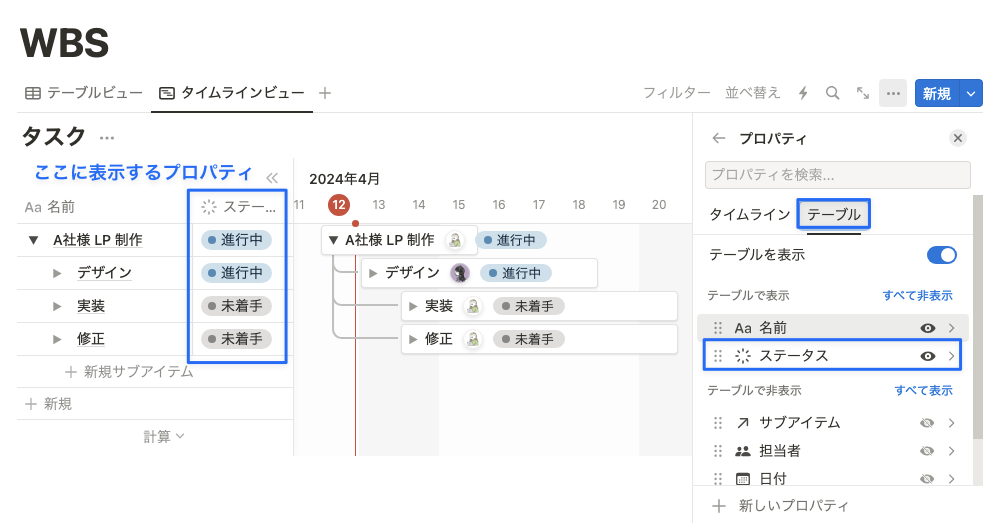

データベース右上の「…」からプロパティをクリックします。プロパティ設定の「タイムライン」タブで「担当者」と「ステータス」をオンにします。
タイムラインビューでは担当者とステータスを表示
STEP 6. テーブルビューで表示するプロパティを設定
プロパティ設定の「テーブル」タブで「ステータス」をオンにします。テーブルビューはできるだけ幅を狭くしておくと、タイムラインの表示領域が広くなり見やすくなります。
テーブルビューではステータスを表示
STEP 7. タスクの依存関係の設定
ガントチャートの重要な要素である、タスクの依存関係を設定します。依存関係を設定したい先行タスク上にマウスをホバーすると、タスクの右側に矢印が表示されます。この矢印をクリックした状態で後続タスクにドラッグ&ドロップすると、線がつながり依存関係を設定できます。

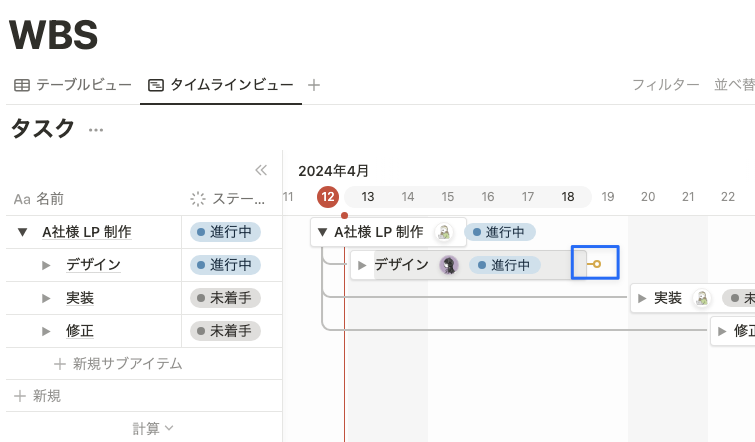

タスク上にマウスをホバーすると矢印が表示される
矢印を引っ張ると他のタスクにつなげることができる

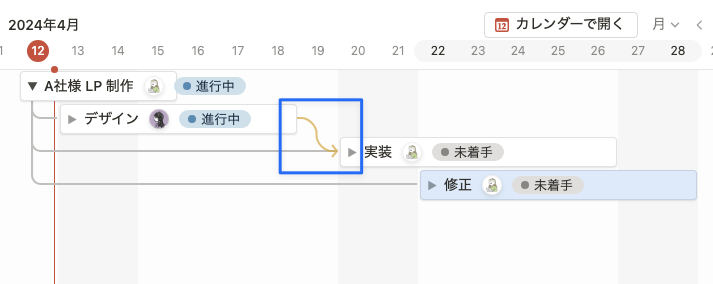

依存関係の設定
以下の3つのパターンからカスタマイズできます。
- 日付が重なった場合のみシフト:特定のタスクを動かして他のタスクと重なったとき、重なったタスクの日付が自動で変更される
- アイテム間の期間を維持してシフト:特定のタスクを動かしたとき、他のタスクとの間を維持した状態で他のタスクの日付が自動で変更される
- 自動シフトしない:動かした特定のタスクの日付のみ自動で変わる
先行タスクが遅れた場合、後続タスクも自動的に後ろにシフトされるパターン2がおすすめです。

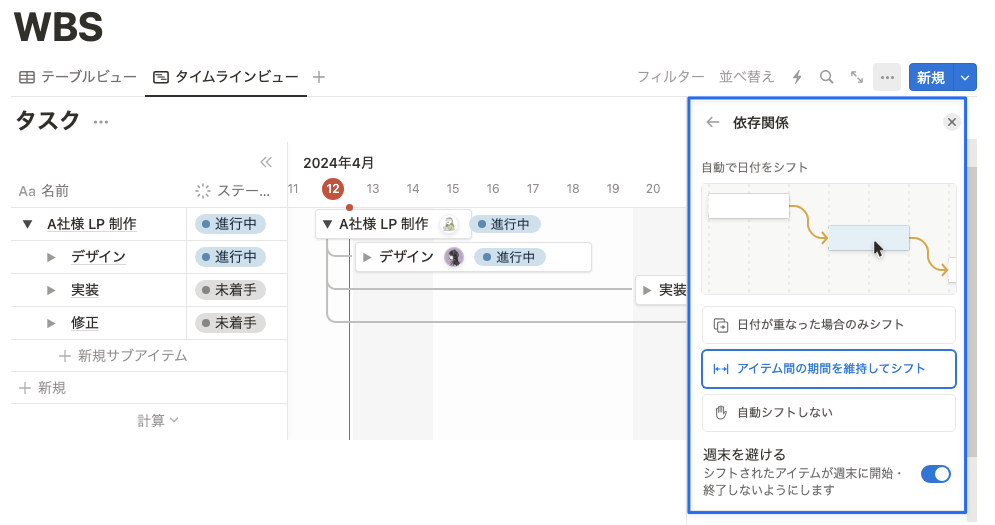

依存関係は3パターンから選択可能
STEP 8. 担当者別のボードビューの作成
複数のメンバーでプロジェクトを進めるときに便利なのが、メンバー別のタスク管理ビューです。作業状況を把握するために、担当者別のカンバンビューを作成します。

データベース上部の「+」ボタンをクリックし、「ボード」を選択します。このとき、「列の背景色」をオンにすると視認性が向上するのであわせて設定してみてください。
ボードビューで列の背景色をつける
もう一度データベース右上の「…」から「グループ」をクリックします。「空のグループを非表示」をオフに、完了ステータスを非表示にします。

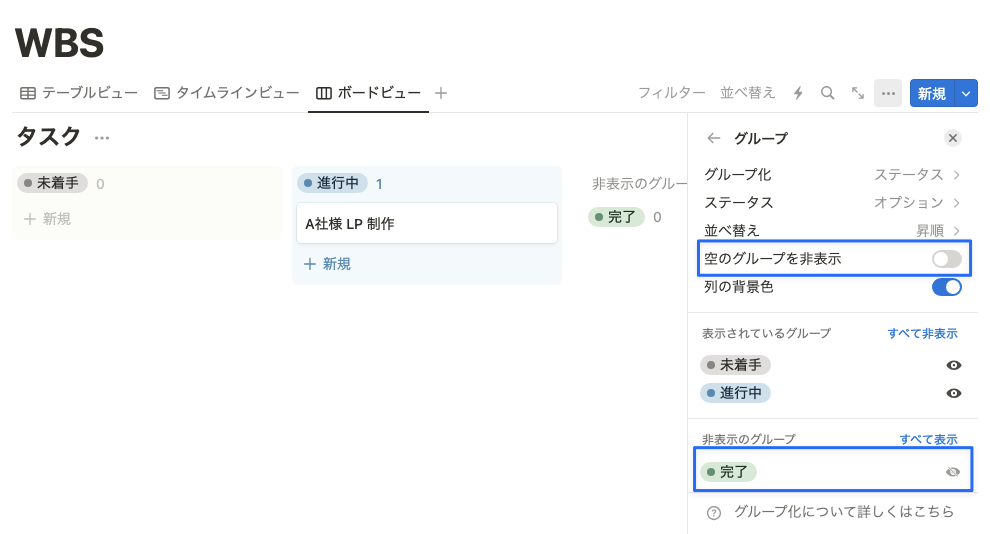

完了をオフにするとビューがスッキリする

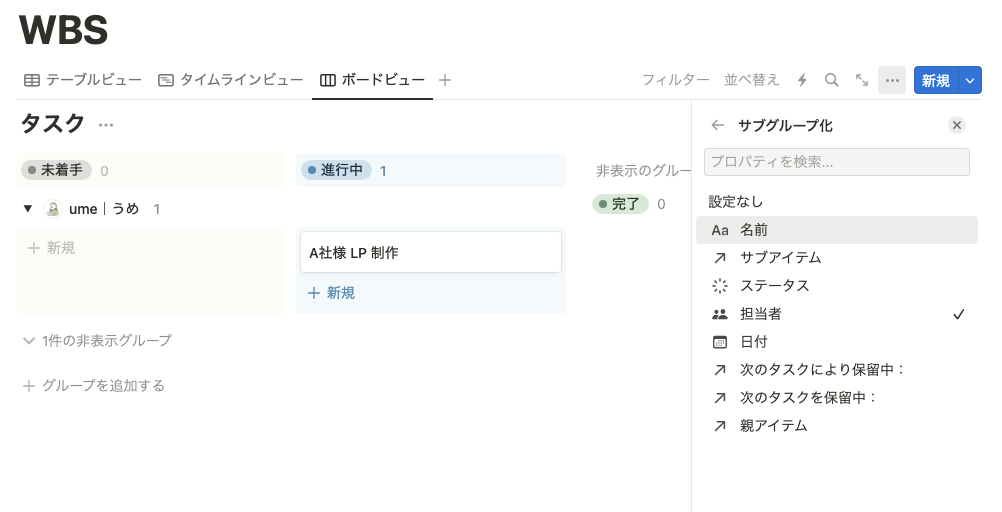

さらに「サブグループ」をクリックし、「担当者」を選択します。こうすることでステータス別かつ担当者別にタスクを管理できるようになります。
サブグループ機能で担当者別・ステータス別のタスク管理ができる
WBS/ガントチャート テンプレート配布(無料)
今回紹介した内容のプロジェクトマネジメントのテンプレートは無料で配布しています。もし良ければダウンロードしてお使いください。
WBS・ガントチャートテンプレート配布中(無料)
まとめ
今回は、NotionでWBSとガントチャートを作成する方法を解説しました。プロジェクトを成功に導くには、タスクの可視化とスケジュール管理が不可欠です。Notionを活用することで、直感的な操作で効率よくプロジェクト管理ができます。
ぜひ、自社の業務にあった形でカスタマイズし、プロジェクトマネジメントのスキルアップを目指しましょう。
組織によって最適な管理方法は異なります。テンプレートはあくまで雛形をして使用し、必要なプロパティやビューを調整してご利用ください。柔軟に調整できるのがNotionの大きなメリットの1つです。
NotionでWBSとガントチャートの作成する方法についてはYouTube動画でも解説しています。ぜひご覧ください。
